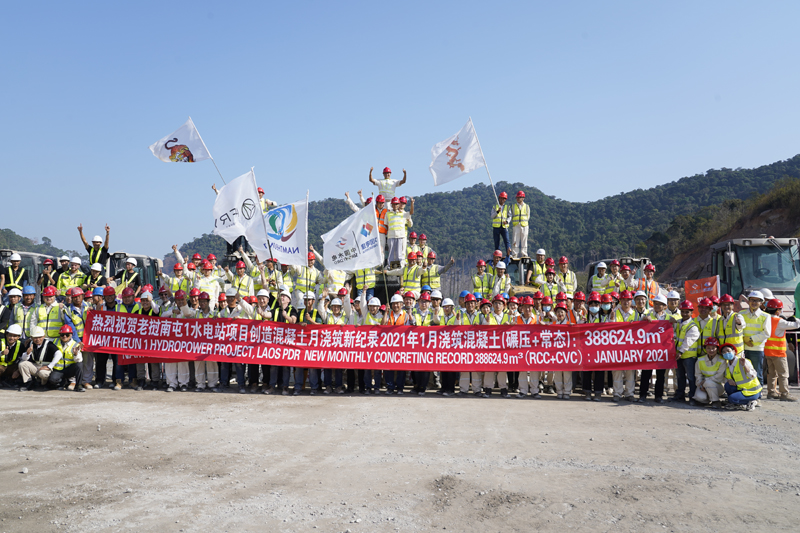

2021年1月31日,中國電建老撾南屯1水電站項目再傳捷報:碾壓混凝土澆筑月紀錄達361333立方米,創下同類工程項目澆筑量的世界第一。碾壓混凝土和常態混凝土澆筑總量更是取得了月記錄388624.9立方米的傲人成績。
2019年11月,由老撾和泰國聯合開發的南屯1水電站電力公司與電建國際簽訂合同,在幾乎無準備期、無動員期的情況下,中國電建正式接手南屯1水電站施工,項目部全員跑步進場,“開工即高峰”的狀態來臨。為了順利實現項目節點目標,南屯1水電站各參建單位在電建老撾代表處的全面協調、水電三局的統籌指導、南屯1施工局的整體調度下,提前謀劃,相互配合,現場人員采取全天24小時兩班倒的形式開展項目施工,保證每班施工設備運行不停轉、物資供應不中斷、施工人員安全意識不松懈,大壩、消力池、廠房等施工進度均依照施工安排有序推進。
項目開工以來,設備物資和施工材料的供應一直是制約施工進度的最大困難和瓶頸,特別是粉煤灰的供應。南屯1項目粉煤灰主要由越南進口,但由于疫情和物流不足的影響,粉煤灰月度供應缺口量約為3000噸左右。針對這個問題,項目部多次召開專題會議商討解決方案,要求各部負責人分工明確,持續同供貨商溝通,針對各家供貨商的實際供貨情況,制定獎勵機制,督促各家供貨商持續增加資源,加大供貨量。同時,建立業主、咨詢、供貨商、清關代理之間的聯動機制,安排專職人員,在口岸協調通關,隨時跟蹤發貨、通關、運輸、卸貨情況,克服重重困難,保證了物資材料的及時供應。為保證項目部新冠疫情防護的要求,嚴防病毒輸入,項目部專門設置消殺組,對進入項目現場運輸車輛進行消毒檢查,并對對司機進行體溫測量,做到了疫情防控和物資供應兩不誤。
