中國電建洪都拉斯阿雷納水電站項目順利完成臨時移交
當地時間2月15日,由中國電建承建的洪都拉斯阿雷納水電站項目完成臨時移交證書簽訂,項目全面進入為期15個月的質保期。
阿雷納水電站項目于2019年1月16日簽訂合同,2月15日開工,4月1日大壩截流,9月22日大壩基礎混凝土澆筑,開創了項目建設同年進點、截流、大壩澆筑混凝土的歷史。施工過程中歷經了全球新冠肺炎疫情及百年不遇的颶風影響,中國電建克服重重困難,迎難而上,科學組織、合理部署,做到疫情施工常態化、網格化管理,實現大壩提前一個月全面封頂,并于2021年10月26日順利完成蓄水,運行狀況良好。

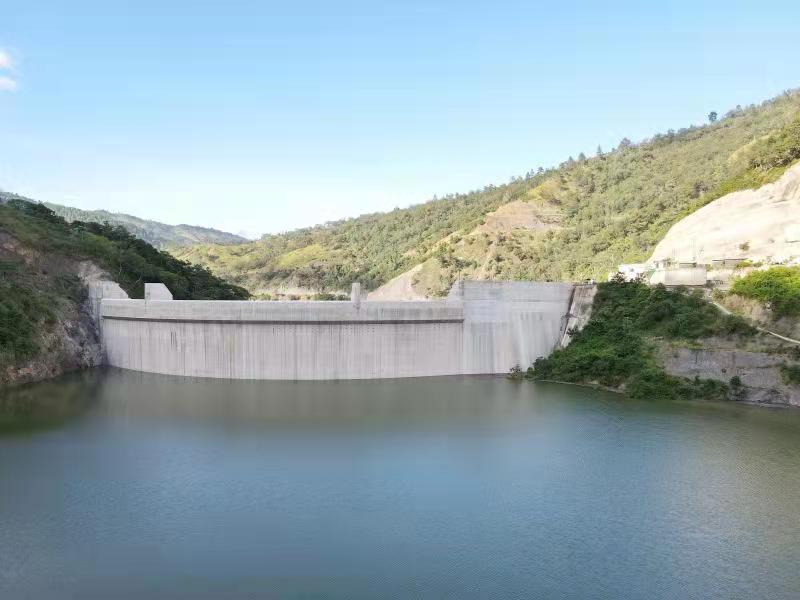

阿雷納水電站位于洪都拉斯北部約羅省境內的亞瓜拉河上,主要由導流洞、碾壓混凝土單曲拱壩、引水隧洞、壓力鋼管、調壓豎井、地面廠房及開關站組成。大壩高100米,壩頂長273米,最大底寬30.8米,寬高比為0.305,在頂部設溢流面泄洪,為碾壓混凝土中厚拱壩。拱壩建成后水庫流域長12公里,面積2660平方米,庫容5200萬立方米,總裝機容量6萬千瓦,項目建成后對洪都拉斯國內電力系統具有重要作用。
該項目的業主和監理對項目建設成果高度認可,高度贊揚中國電建的履約精神、專業精神和敬業精神。阿雷納水電站項目在全球新冠疫情的影響下依然保質保量地完工并順利完成臨時移交,大大提升了中國電建在洪都拉斯市場的信譽度和影響力,為后續工作奠定了良好的基礎。
