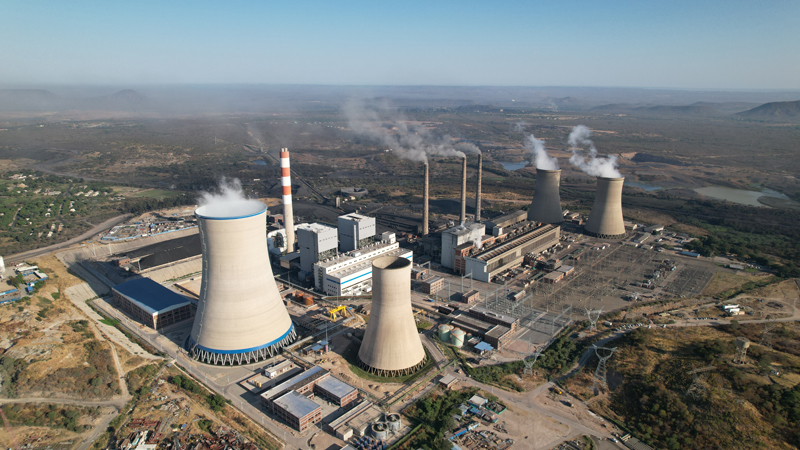

中國電建津巴布韋旺吉電站擴建項目實現“雙機”移交
當地時間9月25日,津巴布韋旺吉電站(2×335兆瓦)擴建項目(以下簡稱旺吉項目)業主向中國電建旺吉項目部簽發8號機組的接收證書,這標志著旺吉項目的8號機組也順利移交,正式進入商業運行。至此,旺吉項目兩臺機組全部進入商業運行階段,實現“雙機”移交。
旺吉項目是中津兩國政府領導人共同見證簽署的津巴布韋近30年來最大基礎設施項目,同時也是中國電建以投建營一體化模式布局的“一帶一路”重點項目。項目的全面建成將使旺吉電站的裝機容量從目前的920兆瓦提升至1590兆瓦,極大地緩解了津巴布韋全國電力短缺局面,對津巴布韋增強基荷電源、降低用電成本、優化投資環境、促進社會經濟發展和改善民生等方面具有深遠的積極影響。
旺吉項目于2018年6月27日正式開工建設,建設期間中國電建克服種種困難,高標準推進各項施工任務,順利實現鍋爐水壓、汽機扣缸、倒送廠用電、機組吹管、機組啟動、機組并網發電、168小時連續滿負荷試運等一系列重要工程里程碑目標,機組各項指標參數優異,項目受到津巴布韋總統及政府等高度贊揚。
旺吉項目的“雙機”移交充分體現了中國電建全產業鏈、一體化集成優勢,展現了中國電建強大的專業實力,為中國電建贏得了良好聲譽。同時項目的“雙機”移交極大緩解津巴布韋當前嚴峻的用電短缺局面,提高了當地居民的生活水平,助力津巴布韋的社會經濟發展。
